ダム検証における事業工期の点検結果


 平成23年1月から平成26年8月にかけて実施したダム検証(正式名称「川上ダム建設事業の関係地方公共団体からなる検討の場」)の中で、事業工期の点検を行いました。その結果を以下に示します。
「川上ダム建設事業の関係地方公共団体からなる検討の場(第4回幹事会)」(H24.12.13)資料より
○ 工期の点検の考え方
・ダム検証終了後、残事業の完了までに必要な期間を点検しました。
・なお、ダム本体及び関連工事は、予算、事業で必要となる法手続の制約もありますが、検証終了後可能な限り速やかに入札手続きに着手し、必要な期間を確保すると想定しました。

○ 工期の点検結果

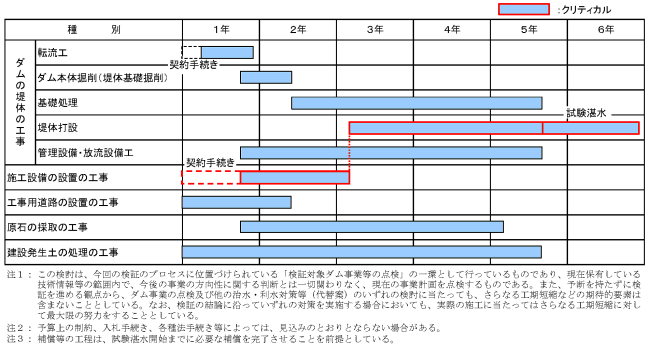

・本体工事の公告から事業完了までに概ね6年を要する見込みです。この工程の他、本体工事の公告までに諸手続、各種補償に2年程度を要すると見込んでいます。
