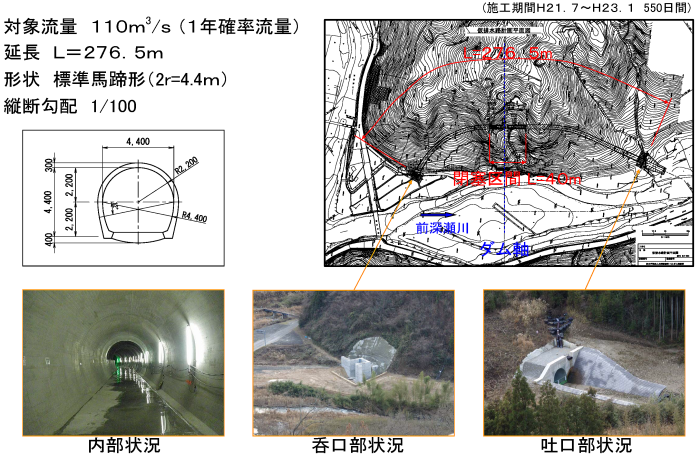

仮排水路トンネル



 川上ダムの仮排水路は、ダム建設予定地左岸側の山にトンネルを掘って造りました。
 この仮排水路トンネルは、約1年6ヶ月の月日をかけて、平成23年1月に完成しました。

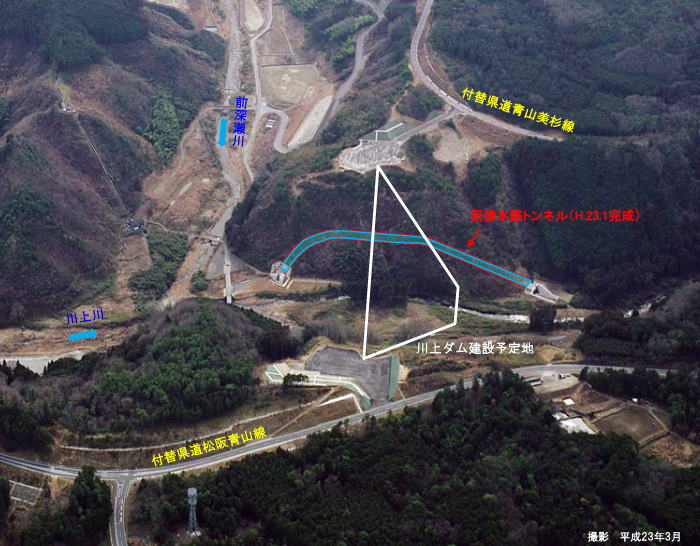

仮排水路トンネル全景

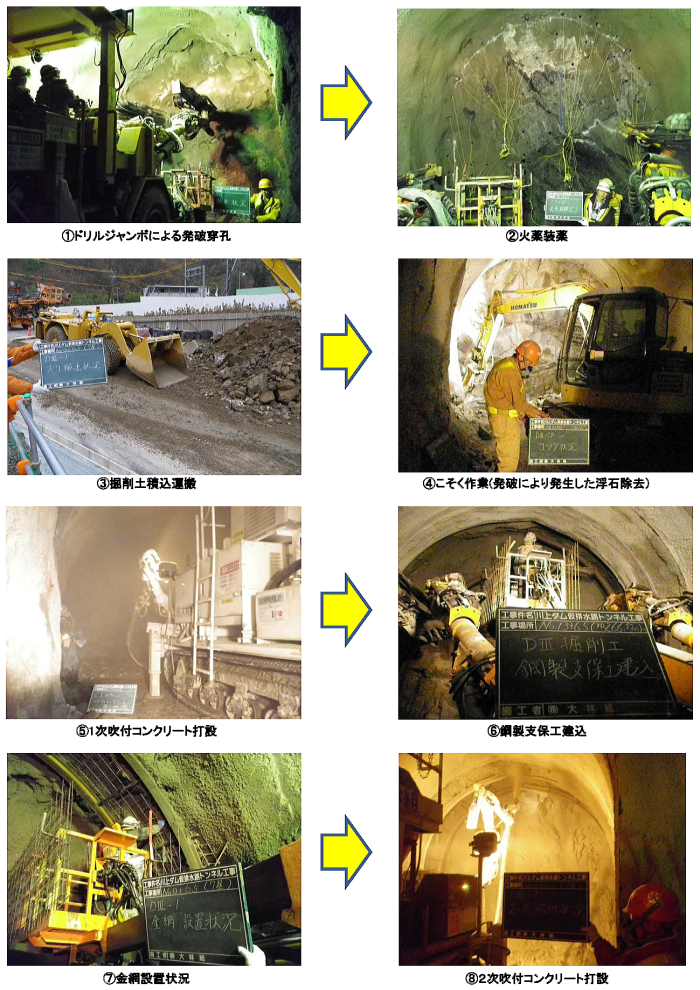

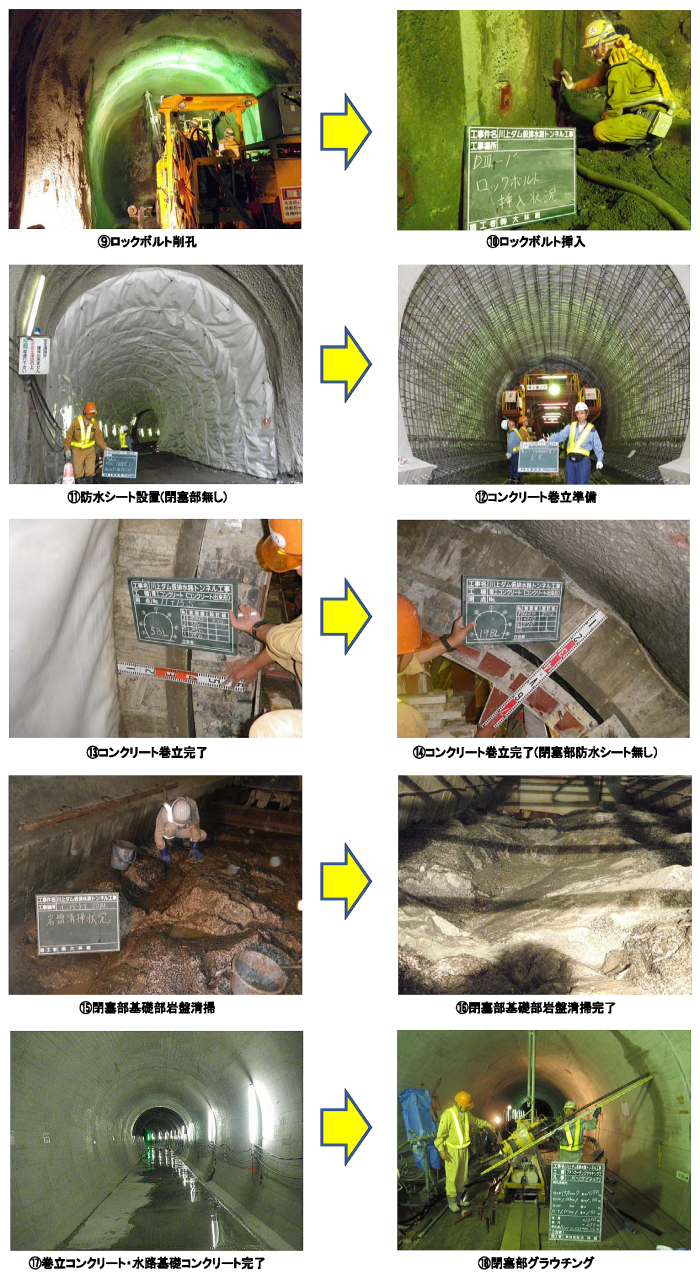

 仮排水路トンネルが完成するまでの経過
